下套管
一、下套管是什么,为什么必须进行
下套管(Casing Running)是把检验合格的钢制套管逐根连接成套管柱,借助钻机提升系统、吊卡、卡瓦和动力钳下入井眼,直至套管鞋到达设计位置。套管到位后通常立即固井:水泥浆经套管底部进入环空并凝固成水泥环。套管、井壁和水泥环共同构成稳定井筒,为继续钻进、完井和生产提供基础。
裸眼井壁受地层应力、钻井液和压力变化影响,可能缩径、坍塌或漏失。套管作为井筒骨架,可支撑井壁、保持通径,并与水泥环共同隔离淡水层、油气层、异常压力层和漏失层。井口、防喷器、采油树及完井管柱也依托套管建立承压密封边界,因此螺纹损伤、严重遇阻或附件位置错误都可能影响固井质量和油气井寿命。
图1 钻台下套管与套管作业现场
二、套管的层次、种类与套管柱部件
一口井通常随井深增加逐级缩小井径,形成多层套管结构。套管尺寸、钢级、壁厚、扣型和下深须依据井身设计、地层压力、温度、腐蚀环境及载荷校核确定。
表1 常用套管层次及主要作用
| 套管层次 | 典型位置 | 主要作用 |
|---|---|---|
| 导管 | 井口附近最浅层 | 稳定井口和松散表土,引导钻井液返出并为后续井口安装创造条件。 |
| 表层套管 | 穿过浅层水层和松软地层 | 保护淡水层,承载井口及防喷器,并建立浅部井控基础。 |
| 技术套管 | 复杂压力或不稳定地层以上 | 封隔坍塌、盐膏、漏失或异常压力层,为继续深钻提供安全窗口。 |
| 生产套管 | 覆盖目的层并延伸至井底附近 | 形成完井和生产通道,承受长期内压、外挤、拉伸和腐蚀作用。 |
| 尾管 | 悬挂在上一层套管内并向下延伸 | 减少钢材和水泥用量,适用于深井或需要局部封隔的井段。 |
套管柱由套管本体、接箍和井底附件组成,以下介绍五类常见部件。
主要部件图解

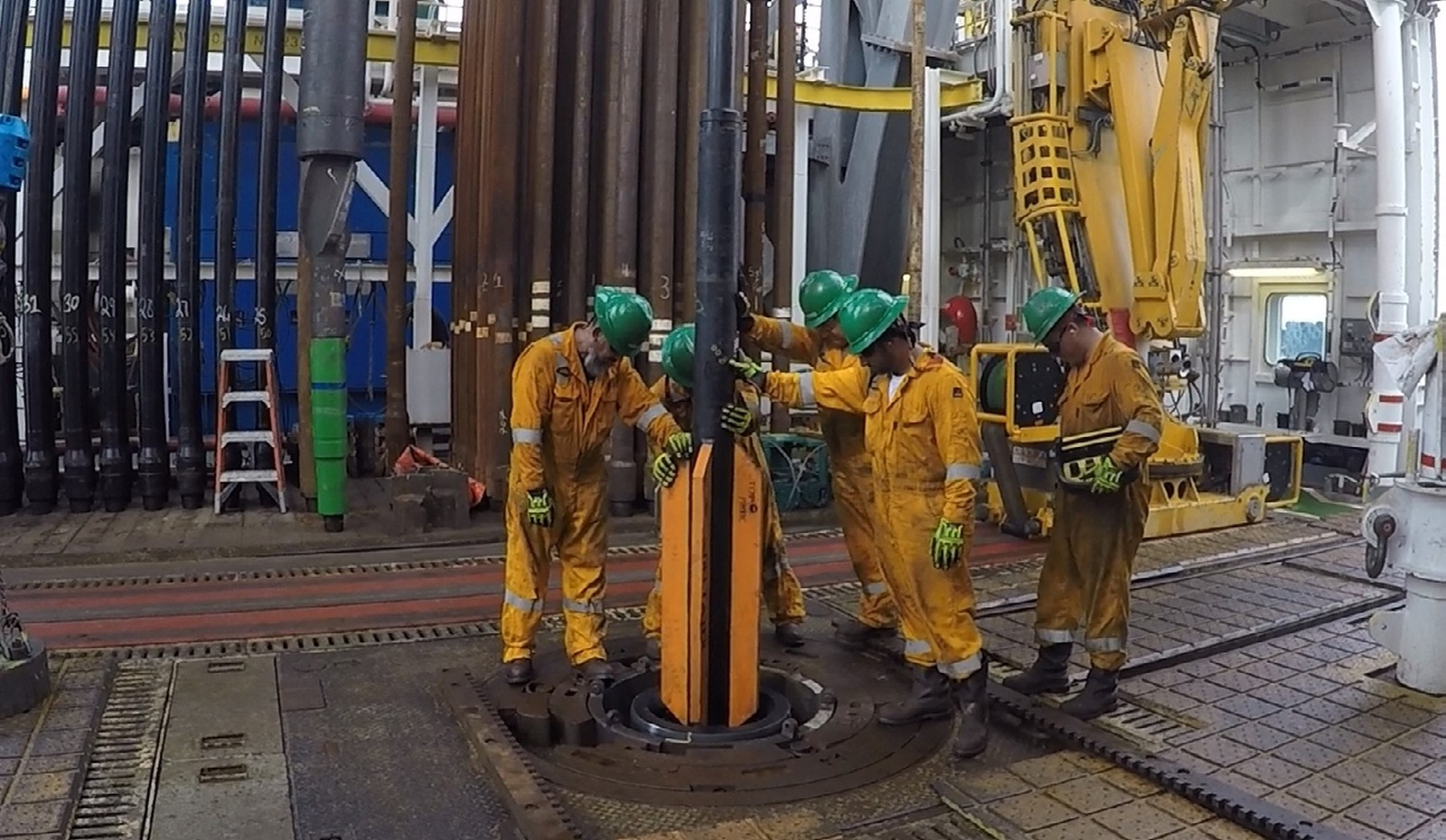

图2 套管本体实物:套管柱的主要承载与承压构件
套管本体是套管柱的主要承载构件,常见单根长度约9~13 m。下入时承受拉伸、弯曲、摩阻和冲击,投产后还承受内压、外挤、温度和腐蚀作用。现场须核对规格、钢级、壁厚和扣型,检查弯曲、压伤、裂纹及锈蚀,并逐根通径。

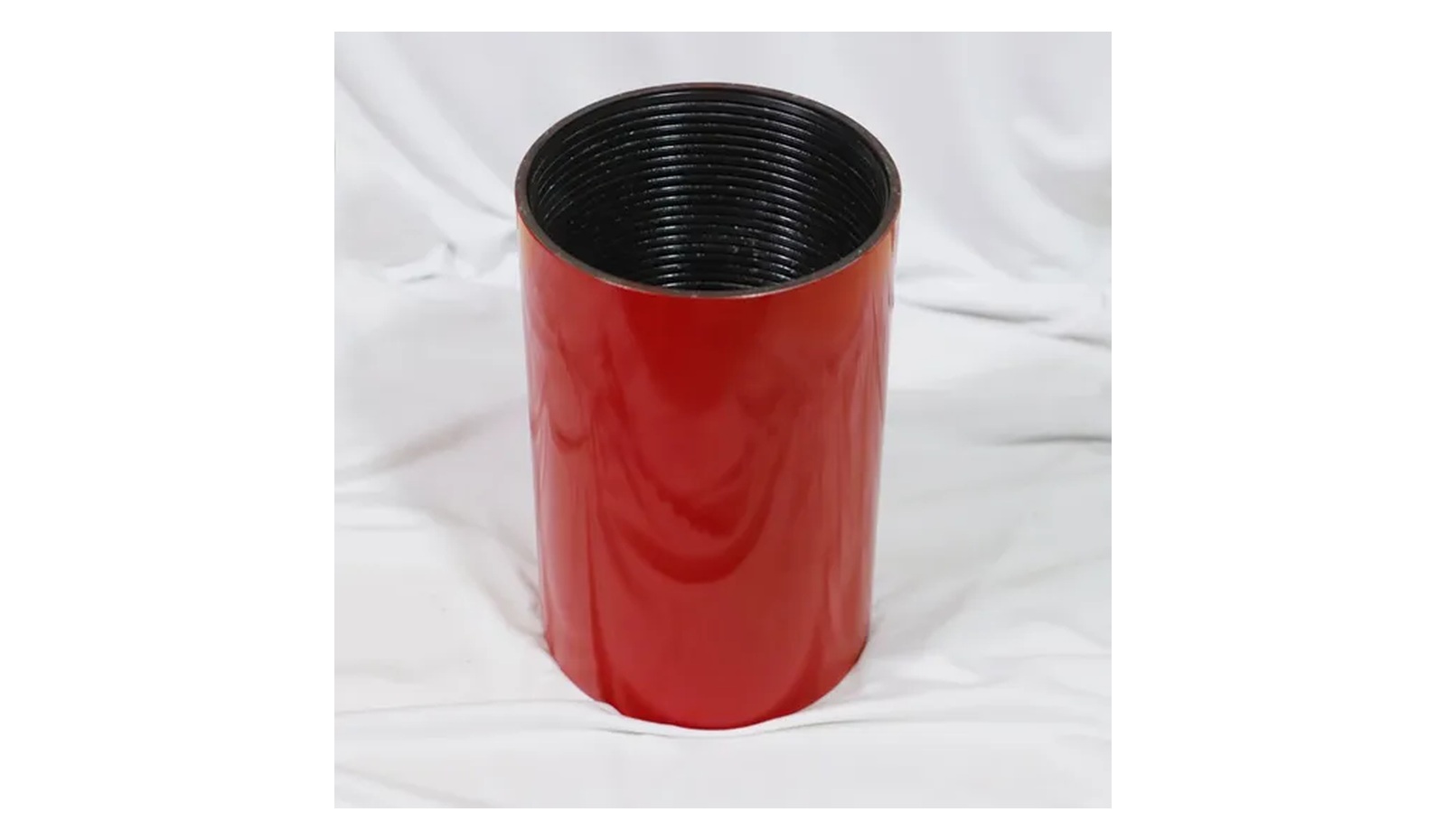

图3 套管接箍实物:连接相邻两根套管并保持螺纹密封
接箍以螺纹连接相邻套管。上扣前应拆护丝、清洗螺纹和密封面并均匀涂脂;对扣时保持同轴,先低速旋合,再按规定扭矩上紧。扭矩不足会影响密封,过大则可能造成粘扣、胀扣或螺纹损伤。

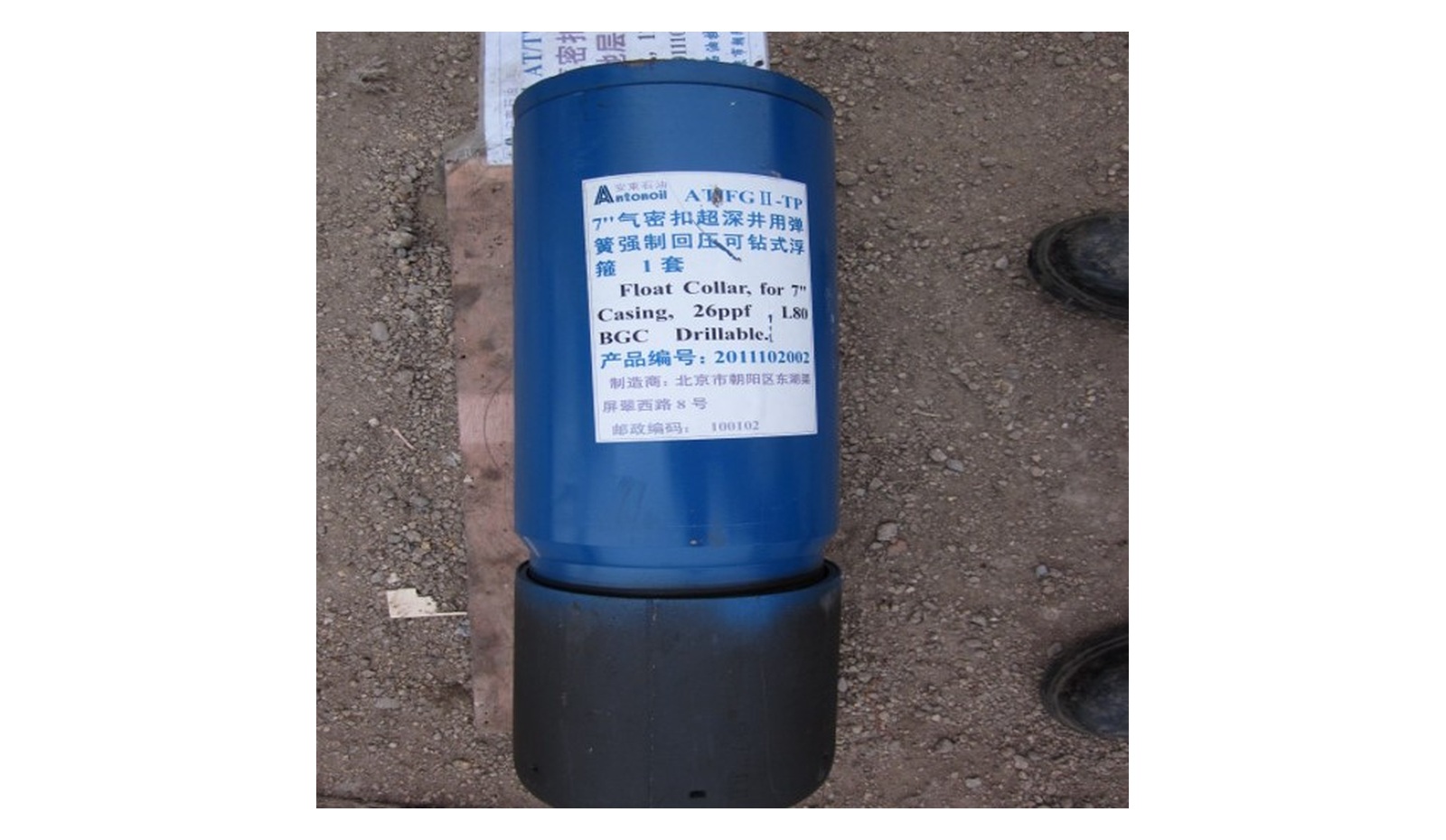

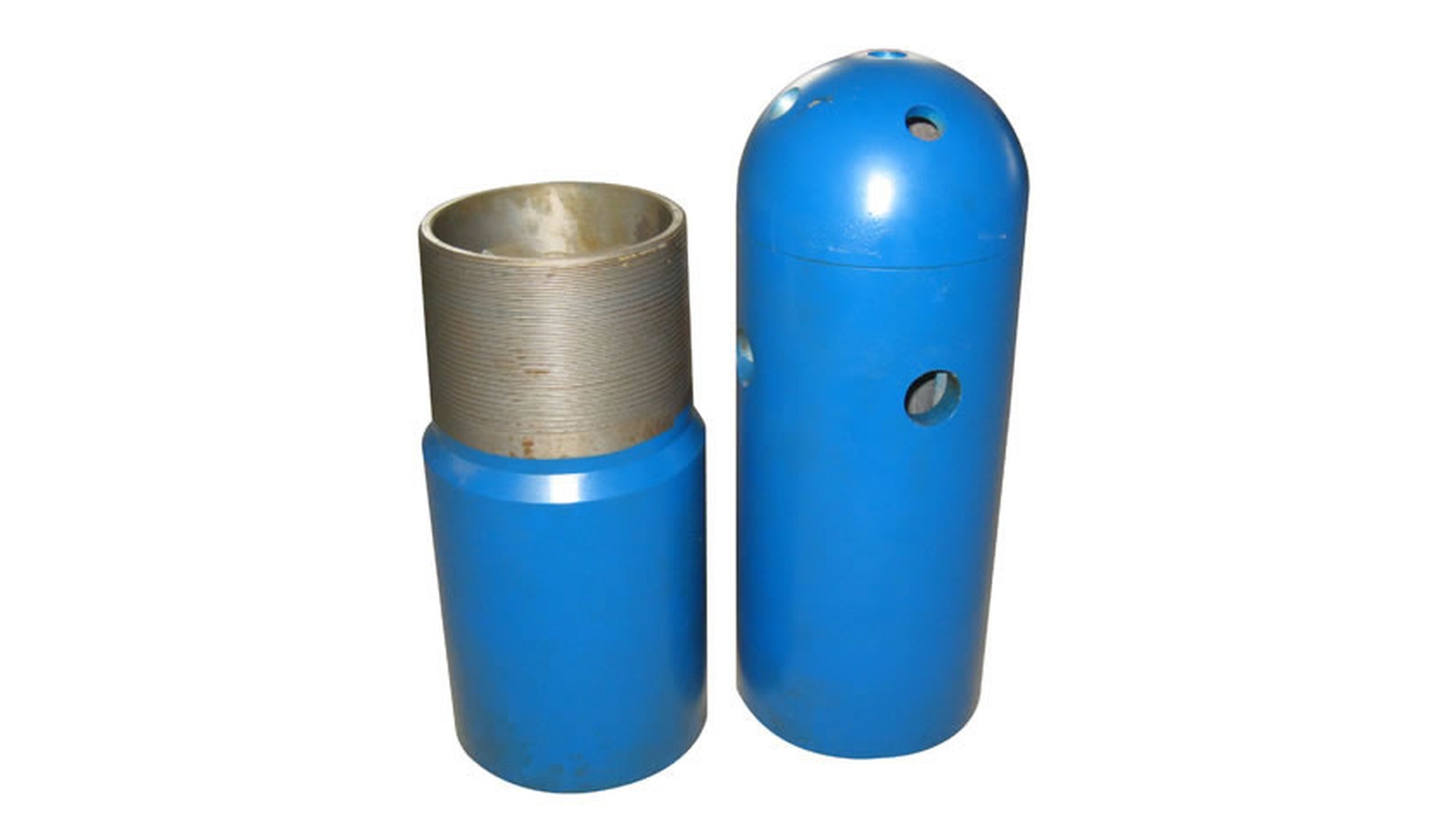

图4 浮鞋实物:位于套管柱最底端,兼具导向和止回功能
浮鞋位于套管柱最下端,圆滑鞋头用于导向,内部止回阀允许钻井液或水泥浆向下通过并抑制倒流。下入前应检查阀体动作、流道、螺纹和连接强度。
图5 浮箍实物:提供第二道止回屏障并限定胶塞碰压位置
浮箍通常位于浮鞋上方,内有止回机构和胶塞碰压座。固井结束时上胶塞在此碰压,标志顶替到达终点。浮箍与浮鞋构成双重止回系统,其安装位置、密封和通径直接影响固井排量、碰压判断与防倒流效果。

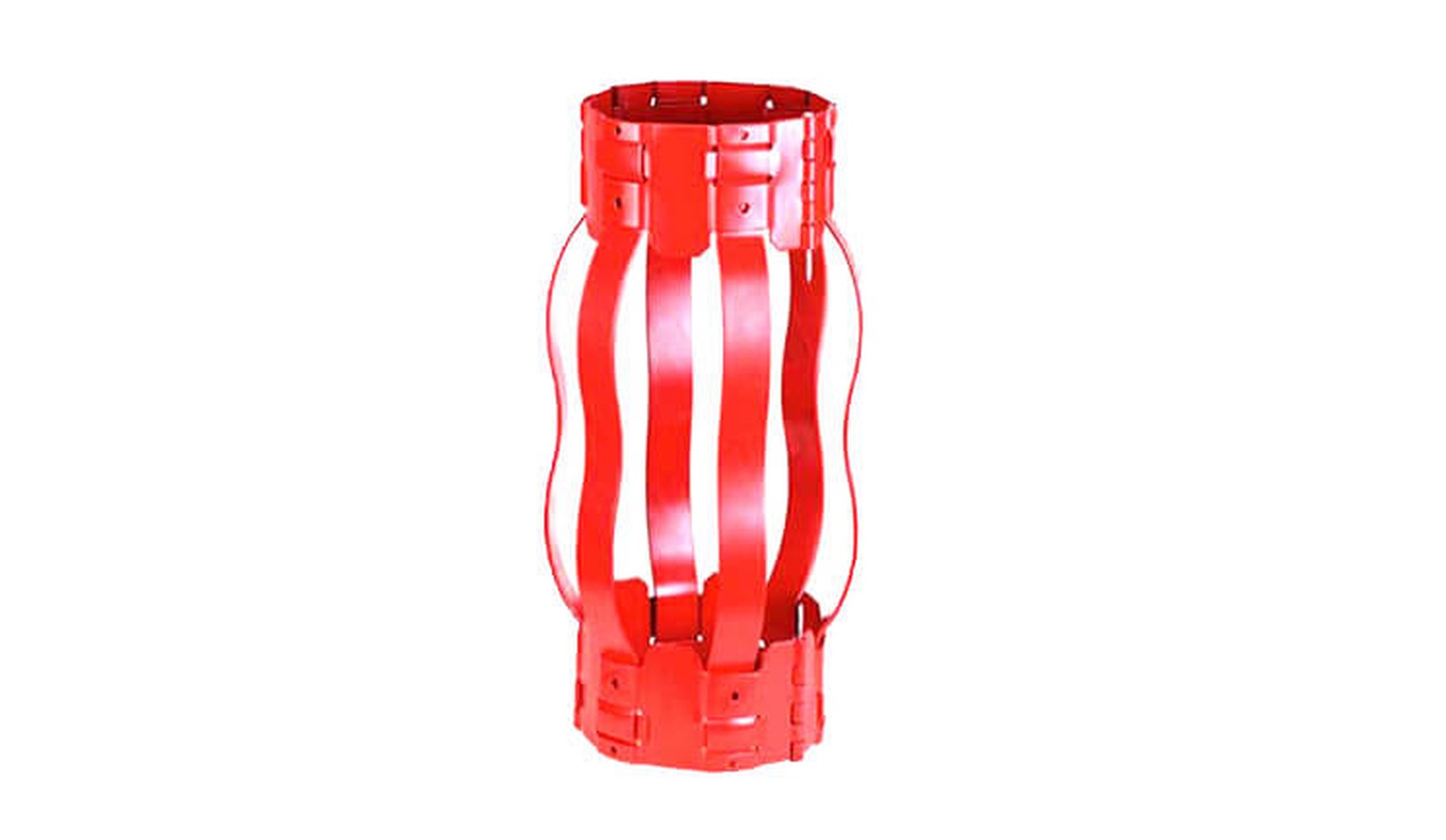

图6 弓簧式中心器实物:改善套管居中度,使环空水泥环更均匀
中心器安装在套管外壁,使套管尽量居中,减少贴壁和无水泥区,提高顶替效率与水泥环完整性。其数量和位置应结合井斜、井径扩大率、套管刚度、摩阻及重点封隔井段确定;过密会增加阻力,过少则居中不足。
三、下套管前的准备工作
下套管前应通过通井、划眼或短起下处理缩径、键槽、台阶和沉砂,确认井底清洁、轨迹合格。钻井液须兼顾井壁稳定、套管下入和固井循环;易漏失或坍塌井段应预先规定限速、灌浆、分段循环及遇阻处理措施。
施工前还要核对套管清单和下入顺序,检查管体、螺纹、接箍及附件,对浮鞋浮箍试验并逐根通径、丈量。井口应备齐吊卡、卡瓦、动力钳、扭矩监测、灌浆与循环设备,检查提升、刹车、泥浆泵和防喷器,并明确岗位、指挥信号、危险区和停工条件。
表2 下套管前现场检查要点
| 检查对象 | 重点确认内容 | 合格标准或行动 |
|---|---|---|
| 井眼与钻井液 | 通井、井底清洁、井径变化以及钻井液密度和流变性 | 无明显缩径和沉砂,循环稳定,返流正常。 |
| 套管与附件 | 规格、钢级、扣型、通径、丈量,以及浮鞋浮箍试验和中心器位置 | 实物与设计及记录一致,阀件动作可靠。 |
| 井口与设备 | 吊卡、卡瓦、动力钳、扭矩监测、灌浆和循环系统 | 检验状态有效,连接可靠,备用工具齐全。 |
| 人员与应急 | 岗位分工、指挥信号、危险区、井控和卡套管处置预案 | 交底完成,停工条件和应急程序明确。 |
四、下套管的基本施工过程

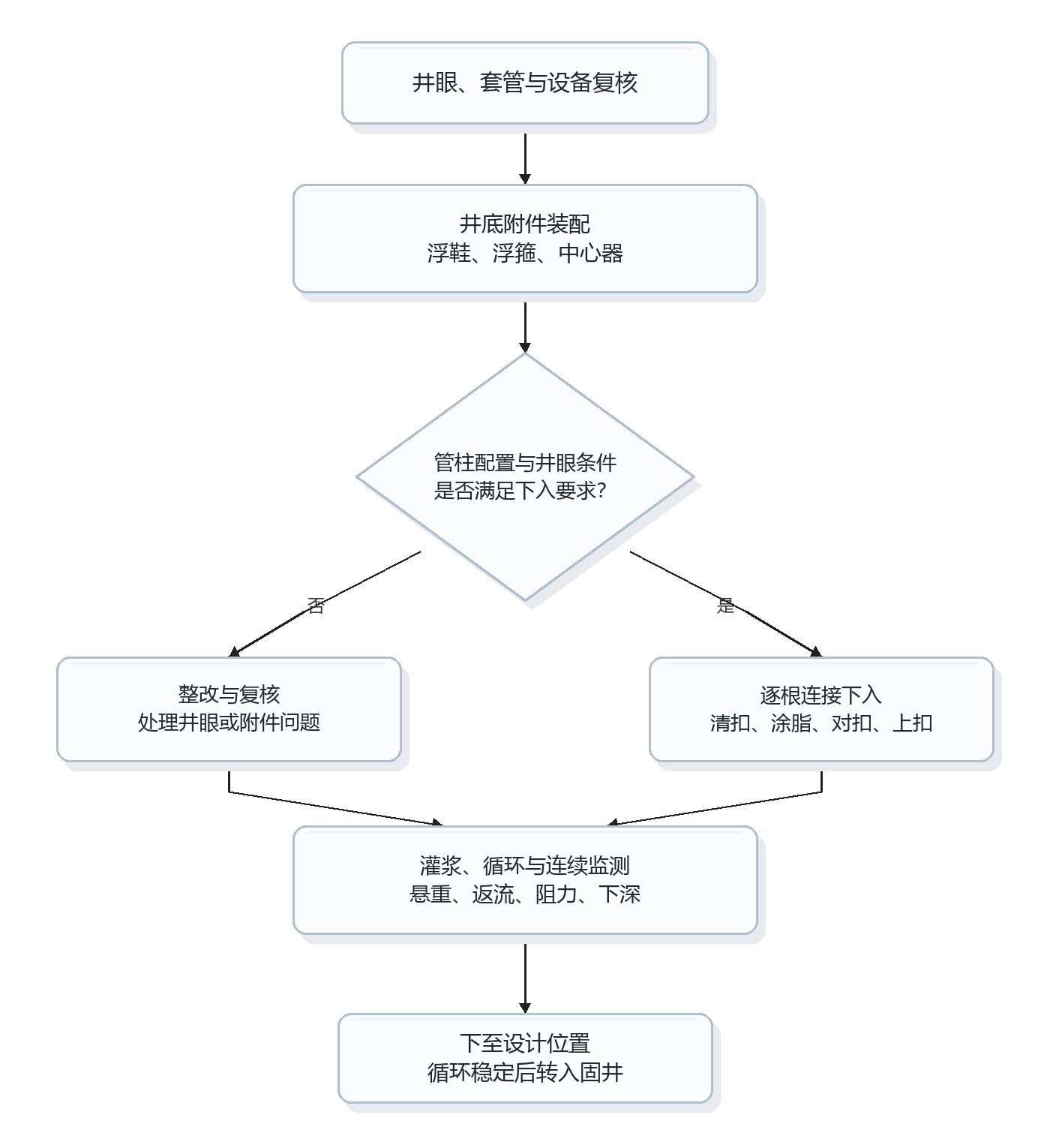

图7 从井眼检查到转入固井的典型下套管流程
施工开始后先连接浮鞋、浮箍和首批套管,并按设计安装中心器。每根套管都要拆护丝、清洁螺纹、检查密封面、涂脂并缓慢对扣,动力钳按规定扭矩上紧并记录。连接完成后由吊卡承重,打开卡瓦并控制速度下放,过程保持统一指挥,人员避开吊物、钳口和套管摆动区。
管柱变长后,浮力、摩阻和井斜会影响钩载,应连续对照理论与实测悬重,记录下深、扭矩、灌浆量和异常位置。下放过快会产生压力激动,上提过快会产生抽吸;窄密度窗口井段须匀速作业并按需循环。套管内应及时灌浆并监测返流:返流减少提示漏失,异常增加须警惕井涌。遇阻时先停放,采用轻提、旋转或循环处理,严禁超载强压。
套管鞋接近设计井深时应降低速度。到位后核对累计长度、井口余量、浮箍和套管鞋深度及悬重,再连接循环头或固井水泥头,按规定排量循环,清除沉砂和污染流体。确认返流正常、井口管汇及浮动设备密封可靠后,方可转入固井。
五、质量控制、安全风险与常见问题
质量控制要求管体合格、连接可靠、位置准确、过程可追溯。管体和附件须与设计一致,螺纹保持清洁同轴并达到规定扭矩;丈量、附件位置和最终下深应复核,关键数据完整留存。高压、高温、含硫或大位移井还需加强强度、疲劳、摩阻和密封校核。
表3 下套管常见问题及预防处理
| 常见问题 | 可能表现 | 预防与处理要点 |
|---|---|---|
| 遇阻或卡套管 | 悬重下降、下放困难、局部反复遇阻 | 做好通井和井眼清洁;控制下放速度;在允许载荷内上提、旋转或循环,严禁盲目强压。 |
| 螺纹损伤或泄漏 | 上扣扭矩异常、错扣、粘扣,后期试压不合格 | 保护螺纹,清洁并正确涂脂;低速对扣;使用校验合格的动力钳和扭矩监测。 |
| 压力激动与井漏 | 返流减少、泵压异常、井口液面下降 | 根据地层承压能力限制下放速度和循环排量,发现漏失及时停工评估。 |
| 抽吸与井涌 | 返流增加、液面上涨、气测异常 | 控制上提速度,持续监测井口和泥浆池;按井控程序关井、压井,不带险继续施工。 |
| 套管外挤或变形 | 钩载、灌浆量或通径异常 | 按设计间隔灌浆,控制内外压差;核对套管抗挤强度并避免附件造成局部受力。 |
| 居中度不足 | 套管贴壁、顶替效率差、固井评价异常 | 按计算布置中心器,重点照顾井斜大、井径扩大和封隔要求高的井段。 |
主要风险包括吊装摆动、套管坠落、卡瓦和动力钳夹挤、高处落物、钻井液喷溅、井涌及有毒气体。吊具和吊卡须经检查,人员不得站在悬吊套管下方或进入钳口旋转区;高处及含硫作业应落实防坠落、检测、呼吸防护和撤离措施。发现吊具异常、井控征兆或指挥不清应立即停工。
六、与固井的衔接及总结
下套管与固井是连续工序。套管能否到达设计位置、中心器布置、环空循环以及浮鞋浮箍状态,都会影响水泥浆顶替和水泥环质量。固井时水泥浆经套管、浮鞋进入环空并向上返流,胶塞在浮箍处碰压;水泥达到强度后再试压、钻塞或继续钻进。
下套管的核心,是把套管安全、准确、密封地连接成完整管柱,并在保持井壁和压力平衡的条件下送到设计位置。高质量施工依赖充分的井眼准备、严格验收、规范螺纹连接、连续监测以及与固井方案的配合,最终使套管和水泥环成为油气井长期安全生产的屏障。
